Jak pokračuje obchvat Berouna a co k dokončení chybí

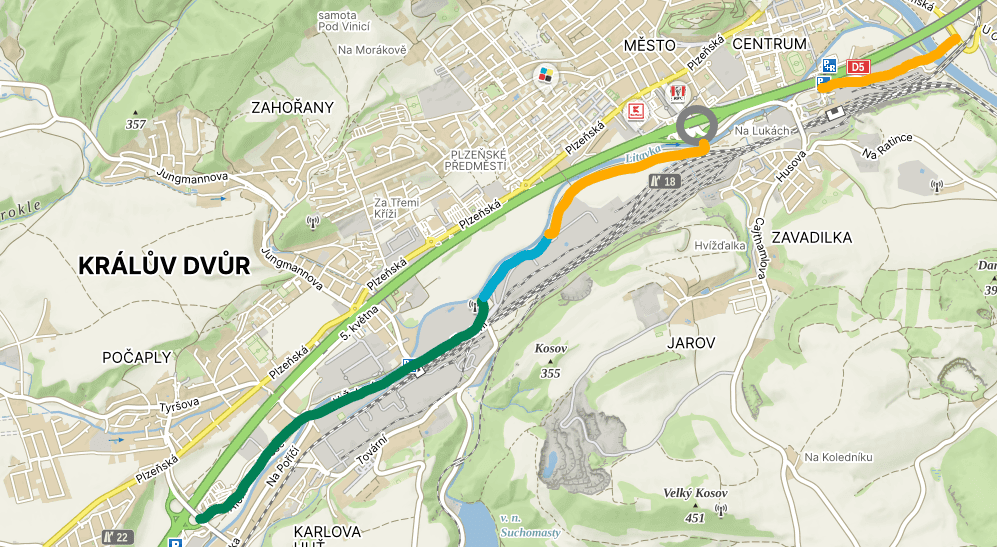

Podle dopravní studie projede centrem Berouna a přes most TGM 17 840 aut denně. Obchvat má velkou část této dopravy odvést mimo centrum. Oficiálně se stavba jmenuje Jižní paralelní komunikace, my používáme zavedené označení obchvat. Na této stránce najdete, co je hotové, co ještě chybí k dokončení a s jakými termíny se počítá.
Poslední aktualizace: 30. 9. 2026
Společný obchvat obou měst připravují Beroun, Králův Dvůr a Středočeský kraj od roku 2014, kdy podepsali memorandum. Takhle jsou na tom dnes:
Králův Dvůr
Třetí úsek se připravuje a postaví se společně s berounskými úseky.
- 2018 a 2020pravomocná stavební povolení na oba úseky
- 2020 a 2022oba úseky zprovozněné, jezdí se po nich
- 2026odevzdání projektu třetí, poslední části, na kraj
Beroun
- 2020získal stavební povolení na úsek mezi Královým Dvorem a Koněpruskou
- 2023podpis smlouvy s krajem na úsek s mostem přes Berounku
- 2026dokončování projektové dokumentace a výkup pozemků
Co se v Berouně nejvíc zdrželo?
U úseku s mostem přes Berounku podepsalo město smlouvu s krajem v červenci 2023. Zavázalo se v ní předat kraji vykoupené pozemky – bez nich kraj stavbu nezahájí.
Stavba se dotýká 69 pozemků cizích vlastníků. První kupní smlouvu na ně schválilo zastupitelstvo až v březnu 2026, víc než dva a půl roku po podpisu smlouvy s krajem.
Detaily úseků
Jak šel čas s obchvatem
Od memoranda v roce 2014 postupují obě města i kraj každý na svém úseku. Vlevo najdete kroky Králova Dvora, vpravo kroky Berouna.
Beroun, Králův Dvůr a Středočeský kraj podepsali memorandum o společné stavbě obchvatu obou měst. Každé z měst připravuje úseky na svém území, okružní křižovatku u dálnice projektuje kraj.
Zpravodaj Králova Dvora, říjen 2014Králův Dvůr
Pravomocná stavební povolení na obě etapy
Králův Dvůr získal pravomocná stavební povolení na obě etapy svého obchvatu: na I. etapu v červnu 2018 a na II. část v lednu 2020.
Odpověď města na žádost o informace, INF/49/2022První etapa zprovozněná
První etapa obchvatu Králova Dvora je hotová a slouží řidičům.
Druhá etapa zprovozněná
Druhá etapa obchvatu Králova Dvora je hotová a slouží řidičům.
Projekt třetí části odevzdaný kraji
Králův Dvůr odevzdal kraji projektovou dokumentaci ke třetí, poslední části obchvatu. Jde o hotový projekt, ne o postavenou silnici. Beroun odevzdal svou část o několik měsíců později.
Beroun
Povolení na úsek od hranice s Královým Dvorem ke Koněpruské
Beroun získal stavební povolení na úsek od hranice s Královým Dvorem ke Koněpruské ulici, včetně nového mostu přes Litavku. Povolení by propadlo, kdyby se do dvou let nezačalo stavět.
Rozhodnutí stavebního úřadu MBE/61529/2020Formální zahájení stavby archeologickým průzkumem
Aby povolení z roku 2020 nepropadlo, zahájilo město Beroun stavbu zemními pracemi pro zjišťovací archeologický průzkum a potom práce přerušilo.
Web města Beroun, 25. 8. 2023Podpis smlouvy s krajem na úsek s mostem přes Berounku
Beroun podepsal s krajem smlouvu o spolupráci na úseku s mostem přes Berounku. Smlouva určuje pořadí: kraj zajistí stavbu až poté, co mu město předá hotovou dokumentaci, vykoupené pozemky a pravomocné povolení.
Smlouva o spolupráci S-2385/2023Město informuje o postupu podle harmonogramu
Město Beroun na svém webu uvedlo, že se stavba křižovatky a úseku do Králova Dvora plánuje na přelom let 2024 a 2025. K tomu zatím nedošlo.
Web města Beroun, 6. 3. 2024U mostu přes Litavku proběhla změna stavby
Projekt mostu přes Litavku bylo nutné přepracovat, protože výškově nenavazoval na plánovanou okružní křižovatku. Povolení změny nabylo právní moci v květnu 2025.
Pozemky ke směně město teprve zajišťuje
Na zastupitelstvu zaznělo, že pozemky, které chce Beroun nabídnout vlastníkům výměnou, ještě musíme získat.
Zápis ze zastupitelstva, 10. 9. 2025Výkupy pozemků se rozbíhají
Zastupitelstvo Berouna schválilo první kupní smlouvy na pozemky pod stavbou: v březnu na podíly ve čtyřech pozemcích, v dubnu a červnu další, mezi nimi pozemky od Českých drah za 2,1 milionu korun.
Zápis ze zastupitelstva, 4. 3. 2026Zápis ze zastupitelstva, 29. 4. 2026Zápis ze zastupitelstva, 16. 6. 2026Stavba se dotýká 69 cizích pozemků
V odpovědi na žádost o informace město uvedlo, že se stavba dotýká 69 pozemků cizích vlastníků a že k tomu datu byla uzavřená jedna kupní smlouva.
Odpověď města na žádost o informace, INF/27/2026Žádost o povolení zatím nepodána
Projektová dokumentace se od února upravuje podle připomínek kraje. Na jaře se příprava protáhla o 3 měsíce: Správa železnic si u své haly vyžádala místo svahu opěrnou zeď. Projektant změnu zapracoval, žádost o stavební povolení zatím podaná nebyla.
Zápis ze zastupitelstva, 16. 6. 2026Předpokládané předání všech podkladů kraji
Předpokládaný termín, kdy má Beroun předat kraji všechny podklady k úseku s mostem přes Berounku. Město ho v odpovědi na žádost o informace označuje jako orientační.
Odpověď města na žádost o informace, INF/27/2026Předpokládané zahájení stavby
Předpokládaný rok zahájení stavby úseku s mostem přes Berounku, jak ho uvádí souhrnná technická zpráva projektové dokumentace. Kraj podle smlouvy nejdřív hledá dotaci a soutěž na zhotovitele vypíše až po jejím schválení.
Souhrnná technická zprávaČasté otázky
Co přesně se bude stavět?
Proč se nedá stavět po částech, aspoň to, co je připravené?
Kdo co dělá a kdo to zaplatí?
Kdy se má začít stavět?
Co obchvat znamená pro most TGM?
V čem se liší postup Králova Dvora a Berouna?
Dokumenty a zdroje
Všechno na této stránce vychází z úředních dokumentů. Tady si je můžete otevřít a ověřit.
